【施工事例】トランス交換工事の手順と注意点|500kg超の変圧器更新の現場記録

トランス交換は「段取りで決まる工事」

トランス(変圧器)は、工場やビルの電気を安定して使うために

欠かせない設備ですが、年数が経ってくるとトラブルが出やすくなります。

こういった不具合が出る前に、状態を見ながら交換していくことが大切です。

今回は、実際に行ったトランス取替工事について、

現場で気をつけたポイントや大変だった点をまとめました。

🔗トランスが会社へ届きました

1 トランス交換工事の流れ(搬出〜試験まで)

トランス交換は、だいたい次の流れで進みます。

① 事前調査・段取り
② 既設トランスの撤去(搬出)
③ 新設トランスの搬入
④ 据付・固定
⑤ ケーブル結線
⑥ 試験(絶縁抵抗測定・本体耐圧試験・タップ確認)

重量物+精密作業+高圧設備が重なる工事なので、

どの工程も気が抜けません

2 トランス搬入で一番気を使うポイント

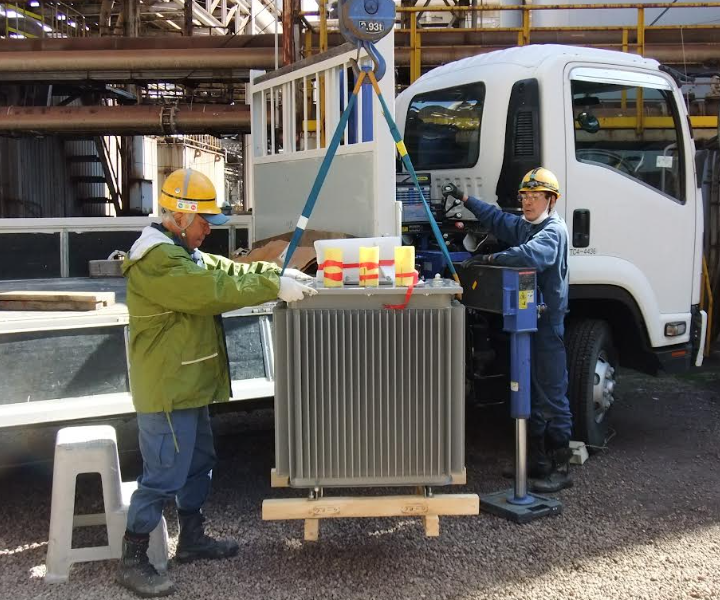

新トランス搬入(玉掛け作業)

今回の現場で一番気を使ったのは搬入作業です。

トランス重量:約500kg

搬入経路:段差あり(仮設ステージ作成)

特に注意したのはこの3点

転倒 落下 バランス崩れ

人力作業が入ると一気にリスクが上がるため、

動きを揃えることが重要です

3 既設トランス撤去(安全作業が最優先)

放電作業(着手前の安全処理)

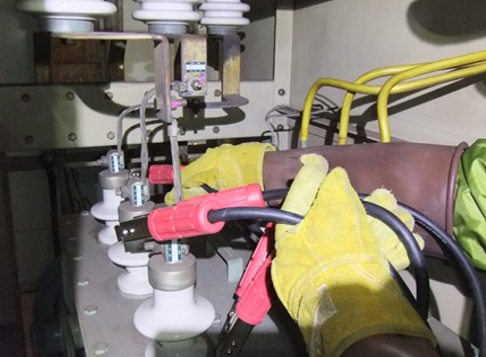

作業前には必ず放電を行います。

ここを省くと事故につながるため、確実に実施します。

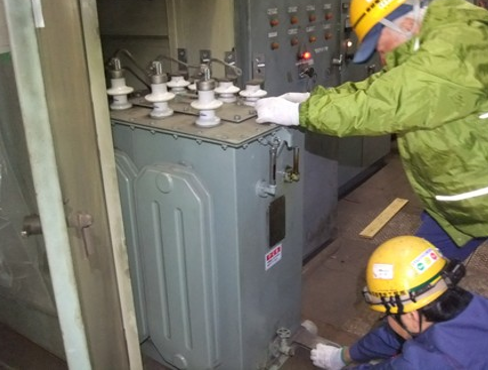

旧トランス搬出作業

既設トランスは約650kgありましたが、

タイヤ付きだったため比較的スムーズに搬出できました。

現場の感覚では「撤去より搬入の方が難しい」です

4 据付作業の難しさ(ここが一番シビア)

据付前の位置確認

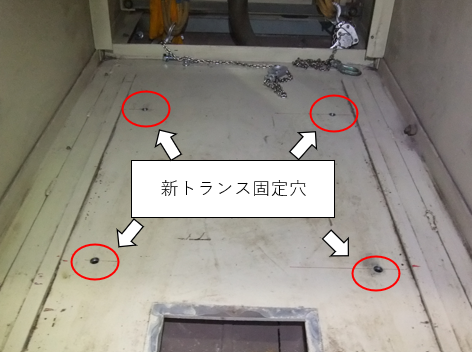

固定穴位置の確認(ズレるとやり直し)

据付で一番大変だったのは、穴位置の合わせです。

少しでもズレると

再測定 再移動(500kg)

になります

現場でやったこと

仮置きして測る もう一度確認 少しずつ調整

一発で決めようとしないのがコツです

5 新トランス搬入・据付

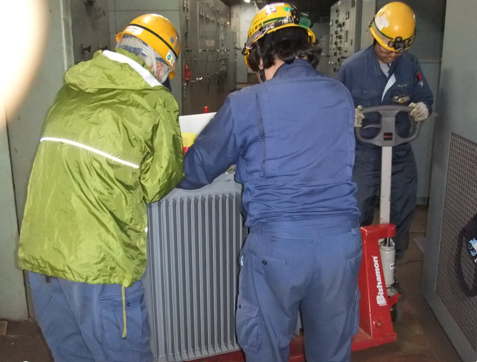

トランス搬入(人力での据付)

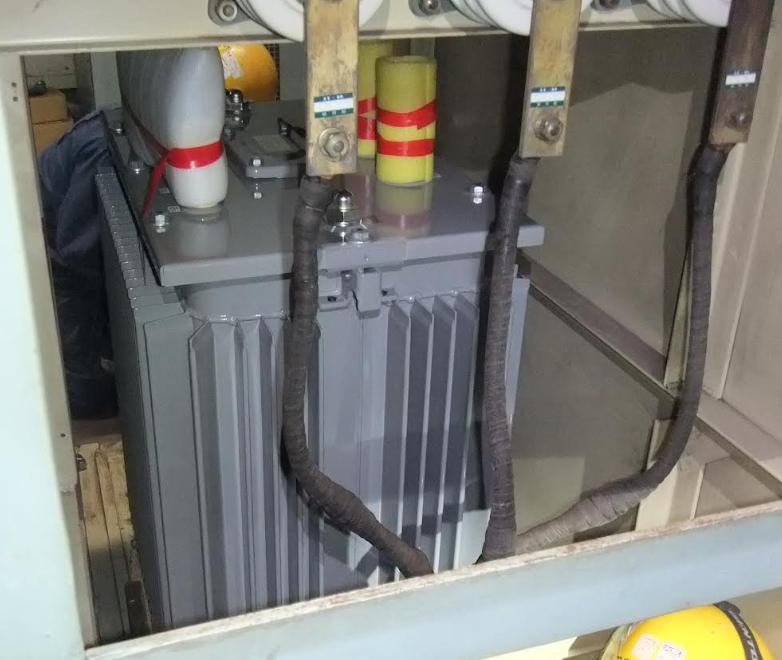

トランス据付後の状態(ケーブル接続前)

6 ケーブル結線作業

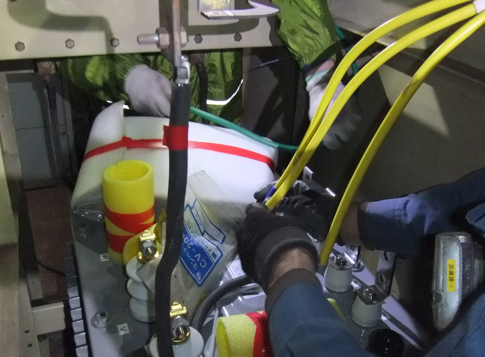

リード線作成・結線作業

結線では基本を確実に守ります。

赤・白・青の相確認

接続位置の確認

「事前準備+現場判断」の両方が必要です。

7 試験・最終確認

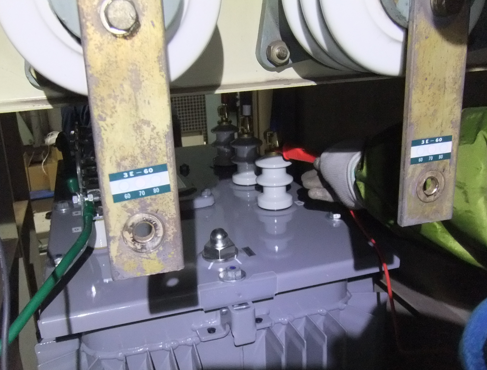

絶縁抵抗測定(最終確認)

新トランス据付完了

据付・結線・試験まで問題なく完了し、無事に運用できる状態になりました。

8 まとめ|トランス交換は“段取りと精度”

今回の現場を通して感じたのは、

段取りがしっかりしていれば、作業はうまくいく ということです。

搬入計画 事前検証 据付精度 チームでの連携

この4つが揃えば、安全に工事が進みます
