【施工事例】VCB・OCR・CT切替SW 同時更新工事|停電4時間半で完了(高圧設備改修)

高圧設備をご使用の担当者様、こんなことで困っていませんか?

今回は、冷蔵冷凍物流センターにて、

停電4時間半の中で複数機器の更新をまとめて行った事例をご紹介します。

1 今回の工事内容

今回の停電では、以下の機器を同時に更新しています。

・VCB(真空遮断器)交換

・OCR(過電流継電器)交換

・CT電流切替スイッチ交換

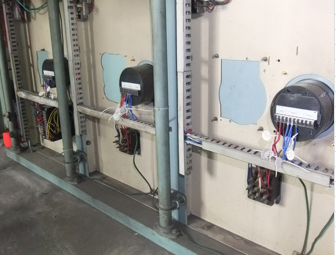

2 更新後の状況(全体)

今回の工事では、VCB・OCRに加え、
電流切替スイッチも同時に更新しています。

高圧設備の場合、停電を取れるタイミングは限られています。

そのため、機器ごとに更新してしまうと、その都度停電が必要になります。

今回は機器の更新時期が重なっていたため、一度の停電でまとめて更新しています。

3 各工事のポイント

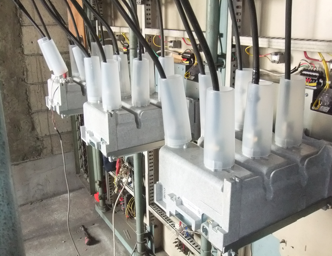

(1)VCB交換

VCBも同時に更新しています(詳細は別記事でご紹介しています)

👉 詳細はこちら(VCB取替)

(2) OCR交換

OCRもあわせて更新し、保護回路全体を見直しています。

👉 詳細はこちら(OCR取替)

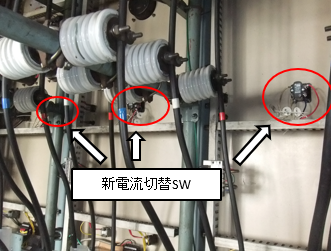

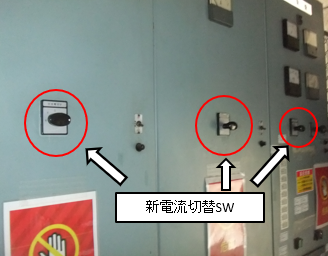

3)CT電流切替スイッチ交換

電流回路側も含めて更新しています。見えない部分も確実に対応。

CT電流切替スイッチについても古くなっていたため、

今回の停電にあわせて交換しています。

この部分は電流測定や保護に関係するため、

トラブルを防ぐ意味でも早めの更新が有効です。

4 施工結果(停電4時間半で完了)

今回の工事は、停電4時間半の中で全ての作業と試験を完了しました。

複数機器の更新でも、事前にしっかり段取りすることで短時間で対応できます。

5 まとめて更新するメリット

特に、冷蔵・冷凍設備のように、電気を止めにくい現場では有効な方法です。

特別高圧・高圧設備に関するご相談・実績紹介

特別高圧設備の点検・保守・補修・更新工事について、当社の対応内容や関連事例を掲載しています。

当社の対応内容・代表実績はこちらをご覧ください。
【高圧設備の実績・対応内容を見る】

点検・清掃・機器更新などの関連事例はこちら
【特別高圧設備・高圧設備の施工事例一覧を見る】

現地確認を含めた技術相談にも対応しています。
【技術相談・現地調査を依頼する】

上部へスクロール
